2023年巡查数据阶段分析 2024-01-25

2023年巡查工作在疫情后复工复产的形势下,我们巡查科根据按照我区实际情况,加强了对我区工地的巡查工作,确保巡查工作的有序推进。根据工作要求,现将今年1-12月份的巡查工作进行数据分析。

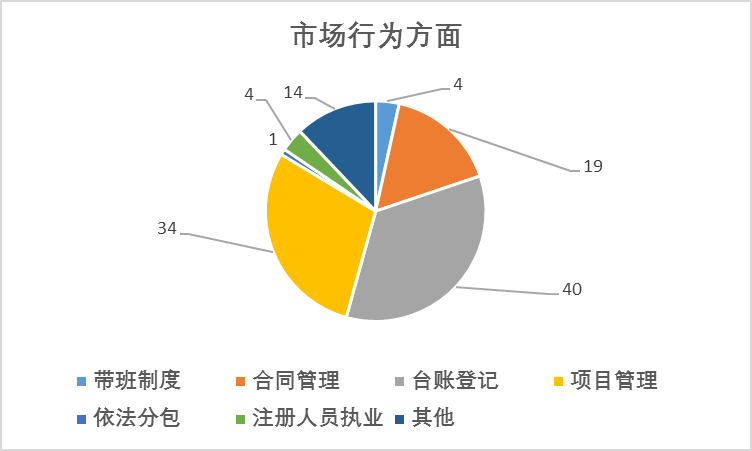

市场行为方面:


项目在台账登记中安措费台账和民工工资支付三本台账的落实上问题比较突出,项目管理上项目管理人员配备的问题今年有冒头的迹象;合同管理上反映出合同内容缺失的现象。

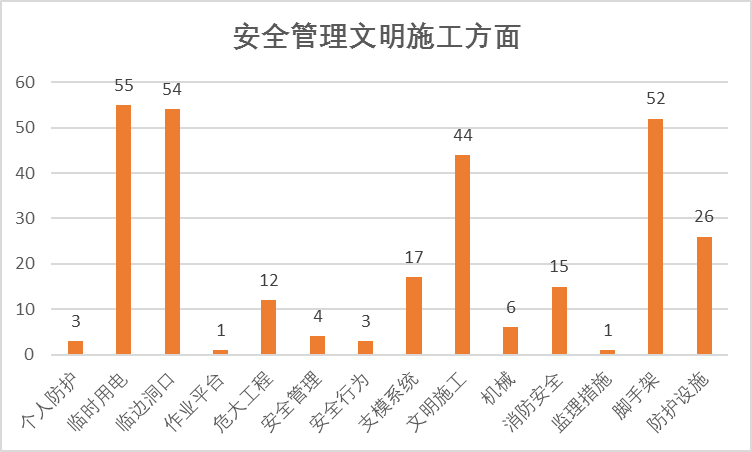

安全管理文明施工方面:


工地现场在临时用电方面问题比较突出,临时用电中一般隐患出现的频次较去年有明显上升趋势;

临边洞口的防护问题也比较突出,楼面洞口未及时覆盖,作业层边上防护栏杆缺失情况也较为普遍,楼梯、通道口防护缺失等问题;

危大工程的验收和搭设两项基本稳定,但在日常巡视方面也存在懈怠的问题较明显,现场存在比较严重的安全隐患。

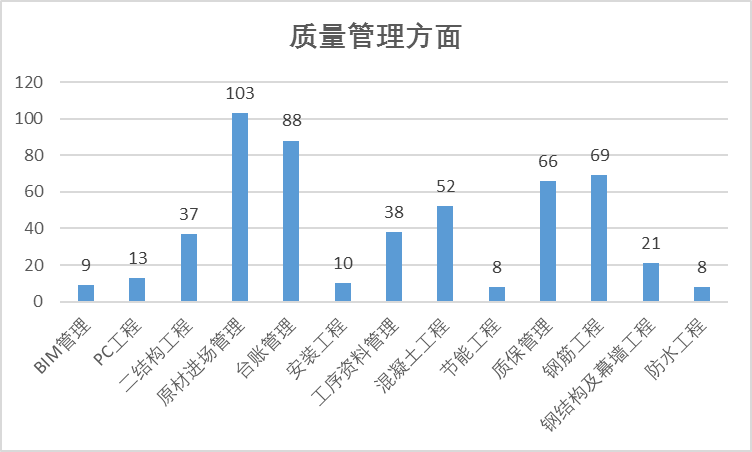

质量管理方面:


项目部在对施工原材料的控制方面问题比较突出,主要反应在资料报审不及时或成品保护措施不到位等;在原材料登记管理及芯片登记管理方面也存在不及时的现象。

现场混凝土质量及钢筋安装方面问题同样比较突出,具体反应在模板安装不牢固导致的混凝土爆模现象较多,钢筋安装的间距偏差和绑扎不牢固等问题;

二结构方面主要存在构造柱种植钢筋偏位较多,墙体砌筑不符合规范要求等。
