9月正式对外开放!青浦奥莱二期迎来新进展 2026-05-29  来源:“绿色青浦”微信公众号


青浦百联奥特莱斯作为长三角地区知名的旅游购物胜地,开业19年来始终保持着高人气。昨天(5月27日)下午,青浦百联奥特莱斯二期商业楼正式实现全面送电,标志着该重点商业项目电力配套工程顺利完成,为项目后续装修施工、商户入驻及设备调试等工作提供了稳定电力保障。

中午时分,在位于赵巷镇的10千伏镇中开关站内,电力作业人员正忙着接通电缆,并对线路进行耐压测试。现场各项作业有序推进,为送电工作做最后准备。据介绍,本次电力配套工程主要包括从镇中开关站新放两路电缆至青浦百联奥特莱斯二期商业楼用户站,电缆总长度约2.3公里。

为保障二期商业楼按计划在5月底前具备送电条件,青浦供电公司项目管理中心提前谋划、主动对接,在项目可研阶段便安排项目经理介入,全过程跟踪推进。项目团队多次深入现场踏勘,与项目建设方、施工单位以及运检等相关部门沟通对接,梳理施工难点和关键时间节点,制定送电实施方案及应急预案,细化任务分工,确保工程推进责任明确、流程清晰。施工过程中,现场多家施工单位同步进场,存在作业面重叠、工序交叉、场地资源有限等问题。对此,项目管理人员积极与道路建设方、奥莱方等相关单位协调,优化施工先后顺序,合理划分作业界面,并通过错峰安排施工时段,减少交叉作业影响,有效规避施工冲突隐患。

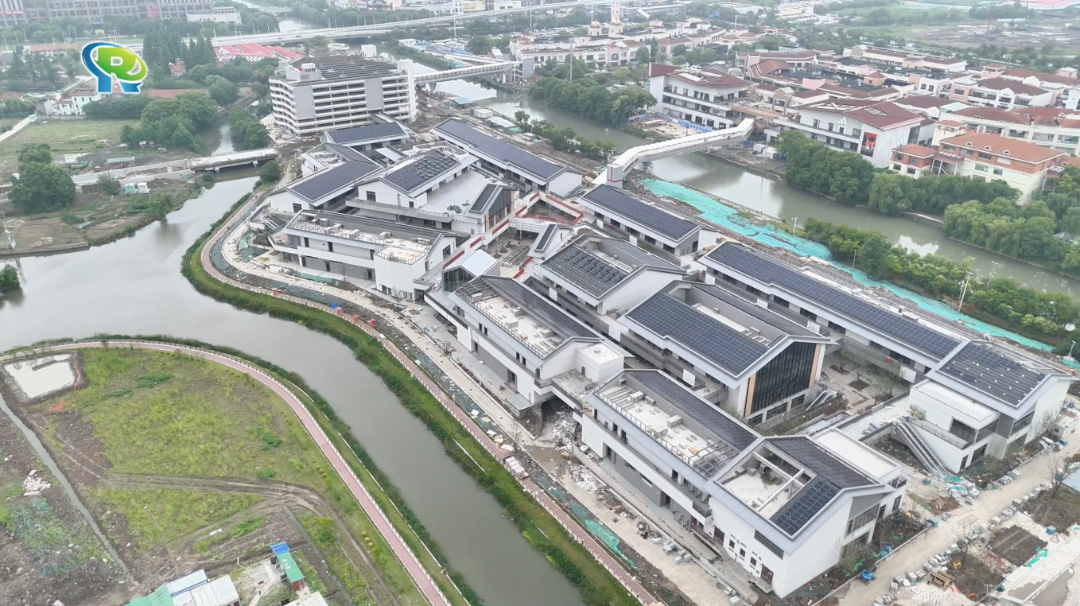

据了解,青浦百联奥特莱斯二期项目位于一期东侧,总投资近10亿元,预计将于今年9月底正式对外开放。项目建成后,一期与二期将通过两座跨越新通波塘河道的车行、人行连桥实现互联互通,整体建筑面积将超20万平方米。作为青浦百联奥特莱斯扩容升级的重要工程,二期项目将以“新生代”“轻社交”为特色,进一步丰富品牌阵容和消费场景,助力青浦奥莱巩固全国领先地位,提升区域商业能级,打造亚洲首选奥特莱斯品牌。
